Dalam proyek pembangkit listrik, proses pemindahan dan pemasangan peralatan berat seperti turbin, generator, dan kondensor memerlukan teknik khusus yang dikenal sebagai jacking dan sliding. Dalam konteks ini, akan dibahas bagaimana penggunaan alat dan teknik yang tepat untuk menangani beban berat ini serta beberapa faktor penting yang perlu dipertimbangkan dalam pelaksanaan pekerjaan Jacking & Sliding.

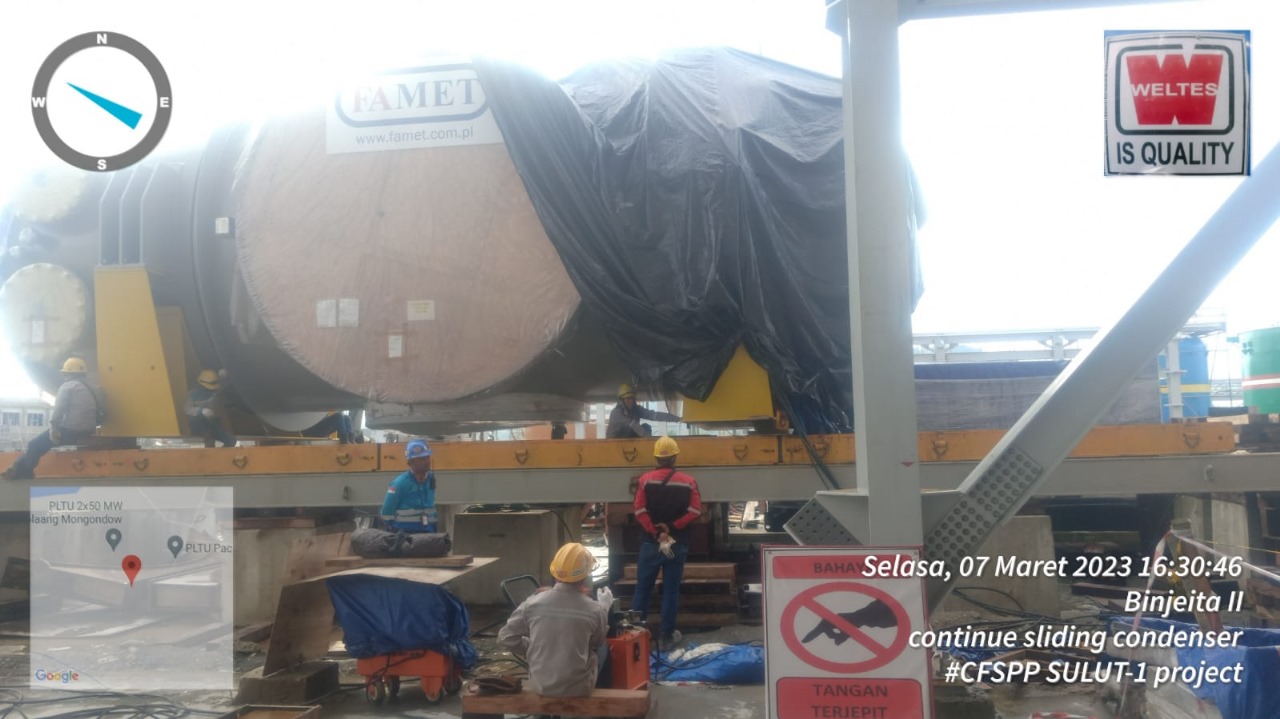

Proyek ini melibatkan pemindahan cargo yang sangat berat, misalnya turbin dengan berat 155-ton, generator berat 109 ton, dan kondensor berat 76 ton. Untuk melaksanakan pekerjaan ini, empat unit hydraulic jack dengan kapasitas masing-masing 100-ton mesti disediakan dan dipersiapkan. Dengan total kapasitas hydraulic jack mencapai 400 ton, maka secara teoritis, kapasitas ini lebih dari cukup untuk mengangkat ketiga beban tersebut.
Selanjutnya, untuk proses sliding, digunakan dua unit cylinder jack dengan kapasitas masing-masing 50 ton, sehingga memberikan total kapasitas 100 ton. Dalam konteks ini, kapasitas 2 x 50 ton dapat dianggap cukup memadai untuk menangani beban berat, dengan mempertimbangkan faktor friksi antara material besi (steel to steel) dalam kondisi kering maupun dengan pelumas (grease). Meskipun ini tampak mencukupi untuk memindahkan beban yang lebih ringan, perlu diperhatikan bahwa total bobot yang akan dipindahkan harus tetap dalam batas aman untuk mencegah risiko overloading.
Adapun friksi merupakan salah satu aspek penting dalam proses sliding. Friksi akan mempengaruhi seberapa mudah beban dapat dipindahkan. Oleh karena itu, sangat disarankan untuk menggunakan material sliding rail yang memiliki permukaan halus atau menerapkan pelumas untuk mengurangi gesekan. Selalu lakukan pengujian untuk memastikan bahwa friksi berada dalam batas yang dapat diterima sehingga proses pemindahan berjalan lancar.

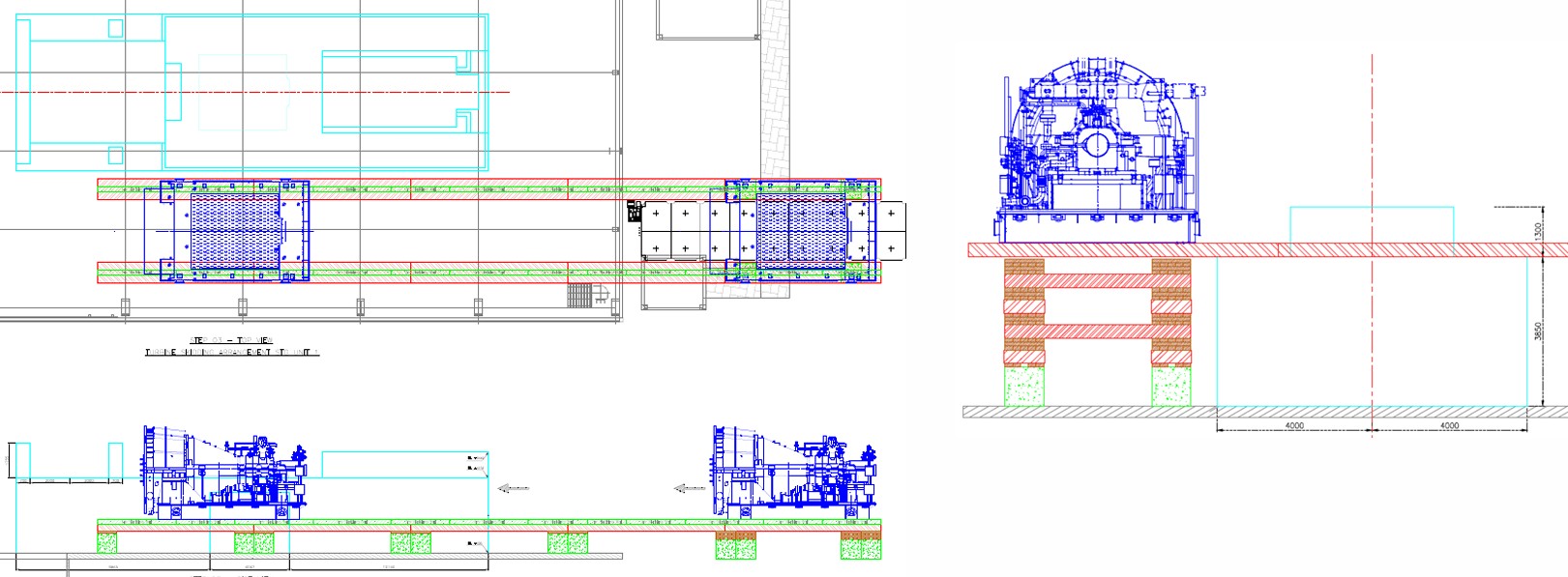

Untuk mendukung proses sliding, kita akan menggunakan customized sliding rail yang terdiri dari segmen-segmen berukuran 4m, 3m, dan 2m yang bisa dirakit dan dibongkar sesuai kebutuhan. Ini memberikan fleksibilitas dalam penyesuaian panjang jalur slider. Selain itu, sliding beam sepanjang 12m akan diletakkan di bawah sliding rail untuk memberikan dukungan struktural tambahan.

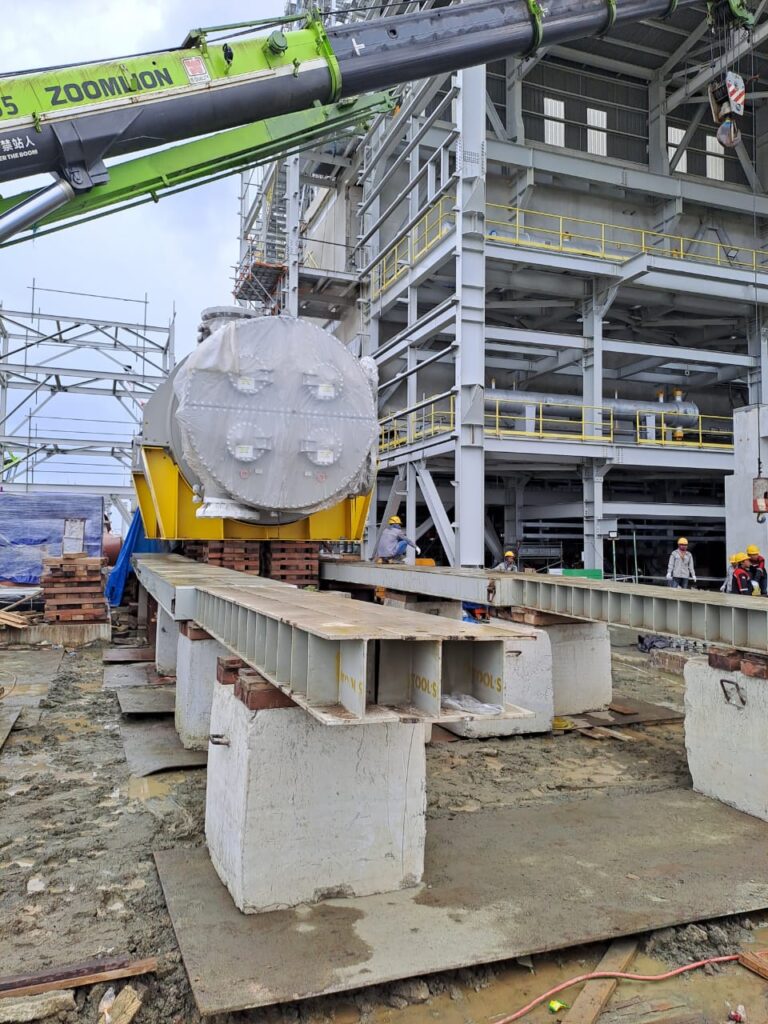

Aspek lain yang krusial adalah mempertimbangkan ground bearing capacity di bawah titik jacking. Pastikan bahwa tanah di lokasi jacking mampu menahan beban dan tidak mengalami penurunan atau deformasi saat beban diterapkan. Melakukan analisis geoteknik sebelum pelaksanaan pekerjaan sangat dianjurkan untuk memastikan stabilitas selama proses jacking.
Kekuatan dan integritas structural sliding beam juga tidak bisa diabaikan. Beam harus dirancang dan diuji untuk menahan beban yang akan dikenakan padanya selama proses sliding. Pastikan untuk menggunakan material berkualitas tinggi dan mengikuti standar konstruksi yang berlaku untuk menjamin keselamatan dan keamanan selama operasional.
Dengan perencanaan dan pelaksanaan yang cermat, serta memperhatikan semua faktor di atas, pekerjaan jacking dan sliding untuk turbin, generator, dan kondensor dalam proyek pembangkit listrik ini dapat dilakukan dengan sukses. Selalu pastikan untuk melakukan perhitungan yang akurat dan pengujian sebelum memulai pekerjaan untuk menghindari insiden yang tidak diinginkan dan memastikan efisiensi dalam pelaksanaan proyek.
