Memindahkan benda seberat 340 ton bukan sekadar urusan truk dan jalan. Ini soal hitungan, izin, koordinasi lintas instansi, dan kesabaran menunggu jalanan kosong di tengah malam. Itulah gambaran pekerjaan pengiriman dan instalasi trafo 500 MVA untuk GITET 500 kV Paiton, Jawa Timur, yang dikerjakan MKI bersama TNP untuk PLN Enjiniring dan PT XD Sakti Indonesia sebagai pabrikan.

Trafo daya 500 MVA adalah jantung gardu induk dengan tegangan ekstra tinggi. Bobotnya mencapai sekitar 340 ton dalam satu unit utuh, sehingga tidak bisa dibongkar menjadi potongan kecil. Seluruh rantai logistik harus dirancang khusus: dari gerbang pabrik, jalan raya, pelabuhan, kapal, hingga dudukan fondasi di gardu induk. Untuk mengangkutnya, tim menggunakan rangkaian multi-axle trailer dengan sistem hidraulik yang ditarik dan didorong oleh minimum dua unit prime mover. Beban berat dibagi ke puluhan roda agar tekanan ke jalan dan jembatan tetap dalam batas aman.

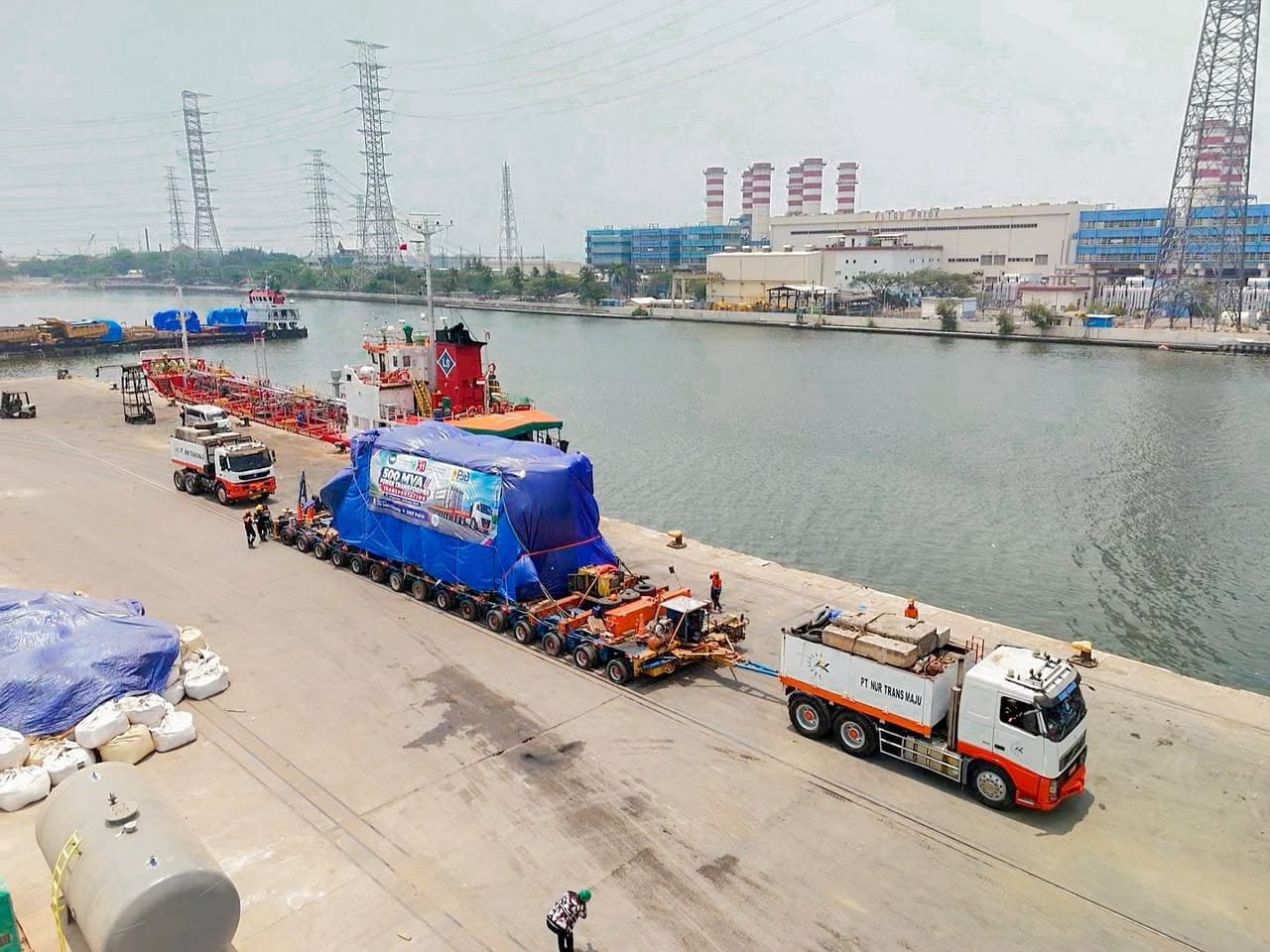

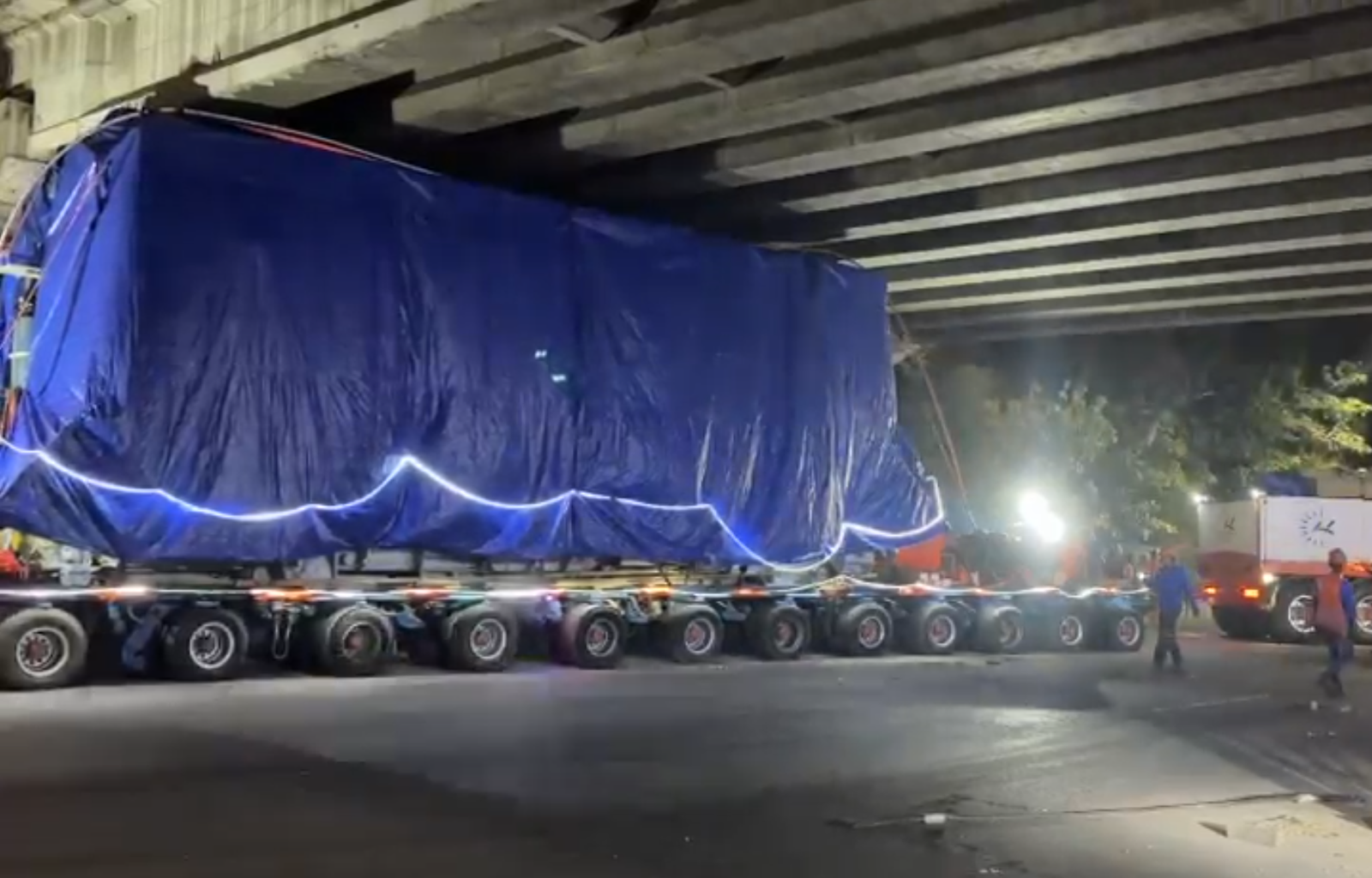

Perjalanan darat dimulai dari Workshop XD Sakti di kawasan industri Cikarang dan berakhir di Dermaga Inggom, Tanjung Priok, dengan panjang rute sekitar 73 km. Di sepanjang jalur itu, tim survei memetakan 39 titik kritis yang harus ditangani satu per satu, antara lain Tikungan dan persimpangan seperti area KITIC, GIIC, Detlamas, dan Meikarta, yang membutuhkan ruang putar lebar. Jembatan, termasuk Jembatan Meikarta, Kalimalang, Kali Mati, dan Kali Ulu dan Kali Sunter, yang kapasitasnya perlu diverifikasi terhadap beban gandar. Underpass dan jalan tol layang, misalnya di MM Bekasi dan Kota Bintang dengan ruang bebas sekitar 6,10 m, yang menjadi batas tinggi muatan.Kabel udara, pepohonan, dan perlintasan kereta api, yang memerlukan pengamanan atau penyesuaian sementara. Hingga ruas contra flow sepanjang kurang lebih 2,5 km, saat rangkaian harus melawan arah arus di bawah pengawalan. Perjalanan ini dijadwalkan sekitar 10 hari, karena pergerakan muatan seberat ini umumnya hanya dilakukan pada jam-jam tertentu dengan kecepatan sangat rendah.

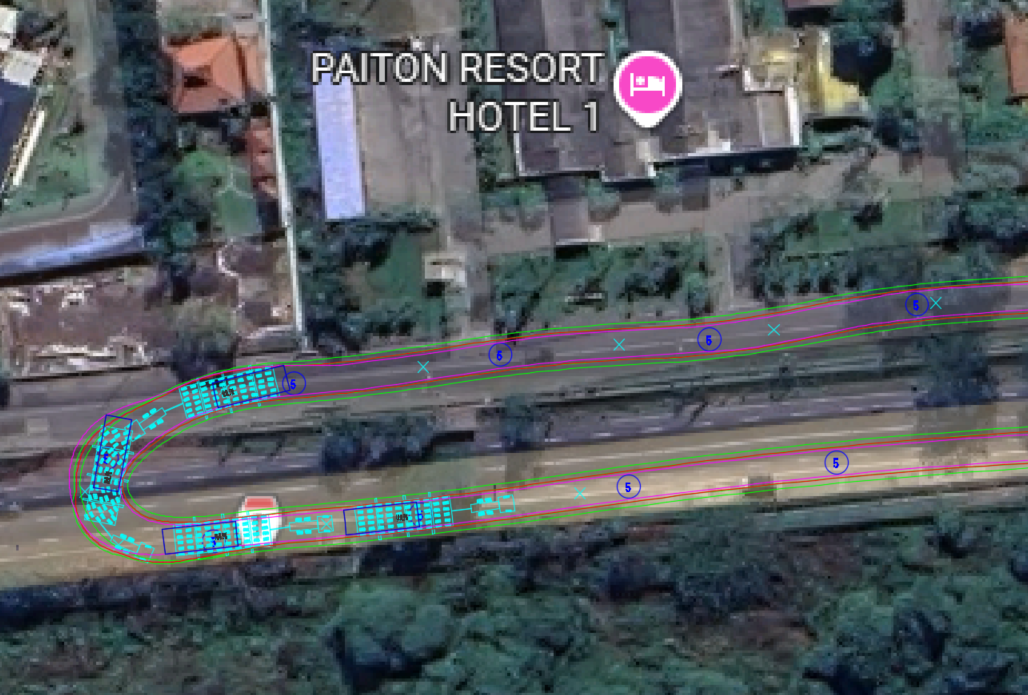

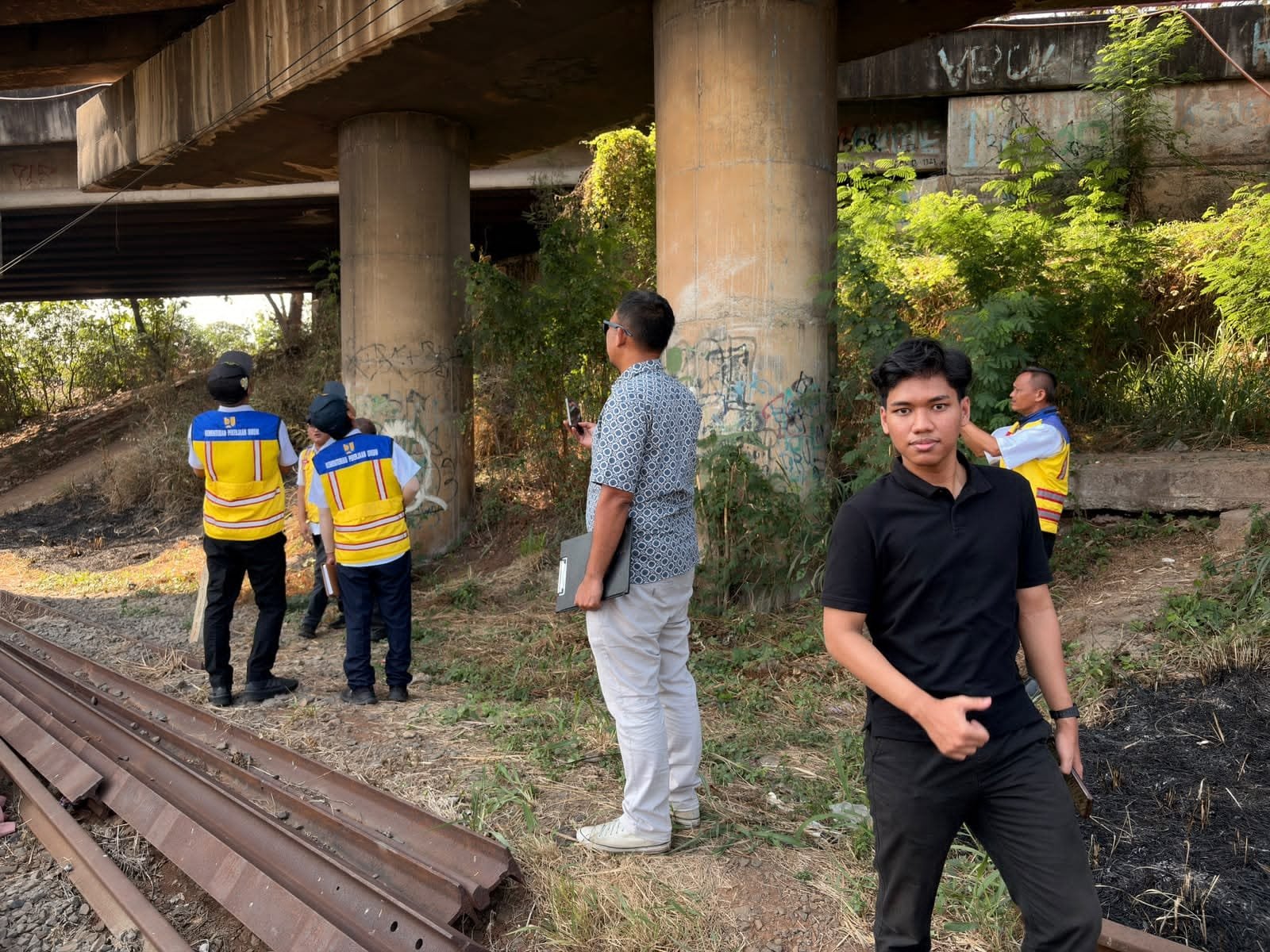

Sebelum trafo bergerak, setiap tikungan sempit disimulasikan dengan swept path analysis. Gambar rangkaian trailer ditumpangkan ke citra satelit lokasi, lalu jejak putarnya dicek terhadap tepi jalan, bangunan, tiang, dan pagar. Dari sini tim tahu di mana perlu pelebaran sementara, pemindahan rambu, atau manuver mundur-maju. Simulasi yang sama dilakukan di sisi Paiton, mulai dari jalan akses di sekitar Jl. Raya Surabaya–Situbondo, jalur berkelok di area hijau, hingga tikungan terakhir menuju lokasi fondasi trafo di GITET 500 kV Paiton.

Pengiriman trafo 500 MVA ke GITET Paiton menunjukkan bahwa di balik pasokan listrik yang kita nikmati setiap hari, ada kerja logistik yang rumit dan presisi. Survei rute, simulasi manuver, koordinasi izin, perjalanan laut, hingga nantinya akan ada penggeseran milimeter demi milimeter di atas fondasi, semuanya harus berjalan rapi agar satu unit trafo bisa tiba dengan selamat dan siap menguatkan sistem kelistrikan Jawa–Bali.
